1月27日上午11點,綜合利用車間合成氨生產原料氮氣供應成功由后備氮氣系統切換至空分系統。至此,氮氣后備系統已連續穩定運行近21個小時,歷經實際運行檢驗,標志著公司氧氮液化項目圓滿竣工。
氧氮液化項目是公司積極響應“雙碳”政策,向多元化、高端化、綠色化方向轉型發展,打造“綜合性一流焦化企業”的重要舉措。項目在滿足公司內部原料氮氣、壓縮空氣、儀表空氣等介質需求的同時,基于“焦爐煤氣綜合利用技改項目”及“熱電聯產項目”,對原有KDON-13000/15000空分裝置產能進行優化調整,以充分發揮其經濟效益。項目于2023年6月開工,11月試運行,總投資約5000萬元,年度液氮及液氧總產量超過14萬噸。主要設備包括氧氮液化冷箱、壓縮機、膨脹機、儲存裝車系統、氮氣后備系統等。
在項目實施過程中,項目部克服了諸多挑戰。

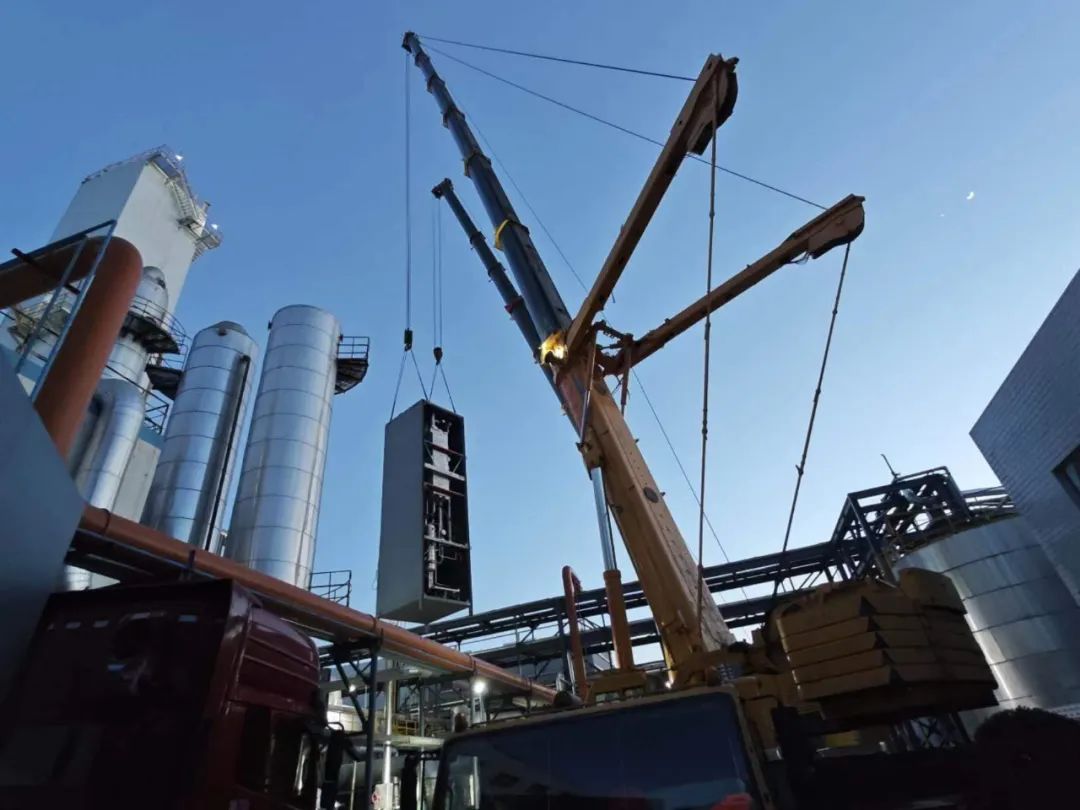

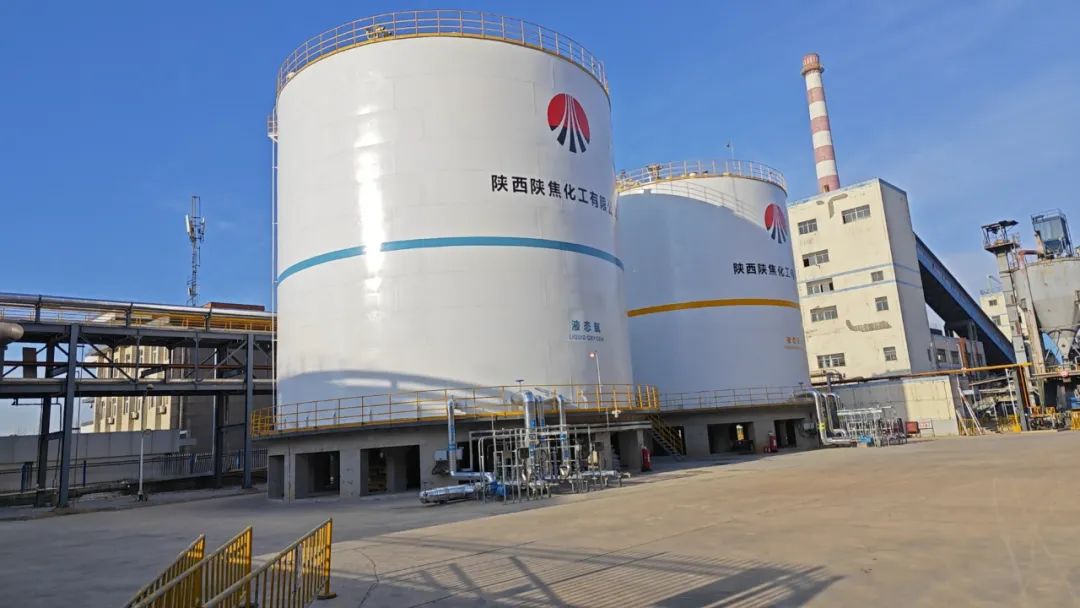

解決低溫液體遠距離輸送問題。從外液化裝置,到低溫液體儲槽的輸送量和距離,在國內空分行業首屈一指。如何保證將-183℃液氧和-196℃液氮輸送至近四百米外的液氧液氮儲槽過程中,大管道輸送冷損<1.93W/m,成為設計之初的難題。經過與設計院反復溝通計算,走訪同行單位實地考察,綜合考慮成本、安全等因素,最終決定液氮使用真空管道,液氧采用304管材外加PIR絕熱保冷,成功達到設計要求。從最初的拆除燃煤鍋爐到液氨罐區,最后選址于甲醇裝車臺,解決了氧氮液化項目儲槽選址問題。通過甲醇裝車臺改造,增加了甲醇卸車功能,為后續甲醇貿易奠定了硬件基礎。同時,考慮到發電項目試運行階段,存在停車可能性,保留了燃煤鍋爐這一后備手段。
增設氮氣后備系統。項目設計之初,考慮到合成氨裝置的連續性生產,以及焦爐煤氣排放環保與經濟問題,80%以上空分停車在8小時內可以恢復生產,增設了氮氣后備氮系統,一路3.0MPa供合成氨裝置,一路減壓至0.7MPa作為事故氮系統。同時空分分子篩抽出1000立方米儀表空氣,充分利用原液氨兩個1000立方米儲罐,將氮氣、儀表氣系統形成管網,最大限度保證生產的連續性,此次發電裝置停車期間,后備氮氣系統保障了合成氨裝置正常運行,連續供應氮氣近21小時,并且為優化大檢修前后生產系統開停車時間(空分可以提前停車,系統開車時精脫硫可提前升溫)打下良好基礎。
該項目于2023年11月份通過72小時性能考核,達到了“安全、優質、高效”的初設目的。項目的成功實施為公司的轉型發展奠定了堅實基礎。(科發項目部:李煜)
